900 Milyonluk Arturna RES Projesi ÇED Raporu Halkın Görüşüne Açıldı
Muğla'nın Bodrum ve Milas ilçeleri sınırlarında yapılması planlanan Arturna Rüzgâr Enerji Santrali (RES) projesine ilişkin hazırlanan Çevresel Etki Değerlendirmesi (ÇED) Raporu, İnceleme ve Değerlendirme Komisyonu (İDK) tarafından incelenerek son şekline getirildi. Rapor, ÇED Yönetmeliği’nin 14. maddesi kapsamında halkın görüş ve önerilerini almak üzere Çevre, Şehircilik ve İklim Değişikliği Bakanlığı ile Muğla İl Müdürlüğü’nde 10 takvim günü süreyle askıya çıkarıldı. Bu süre içerisinde vatandaşlar görüş ve önerilerini ilgili kurumlara ileterek karar sürecine katkı sunabilecek.
Proje, Muğla’nın Bodrum ve Milas ilçelerine bağlı Mazı, Demirciler ve Gökpınar mahalleleri sınırları içinde planlanıyor. İlk olarak EN 2 Rüzgâr Enerjisi Yatırım A.Ş. tarafından geliştirilen proje, şirketin Enerjisa Enerji Üretim A.Ş. ile birleşmesi sonrası Enerjisa adına devredildi. 6102 sayılı Türk Ticaret Kanunu kapsamında gerçekleştirilen birleşme işlemi 18 Mart 2025 tarihli Ticaret Sicil Gazetesi’nde yayımlanarak resmiyet kazandı. Çevre, Şehircilik ve İklim Değişikliği Bakanlığı tarafından 11 Haziran 2024 tarih ve 7376 sayılı kararla verilen “ÇED Olumlu” kararının yeni şirket adına da geçerli olduğuna dair Muğla Valiliği Çevre, Şehircilik ve İklim Değişikliği İl Müdürlüğü’nden uygunluk görüşü alındığı bildirildi.

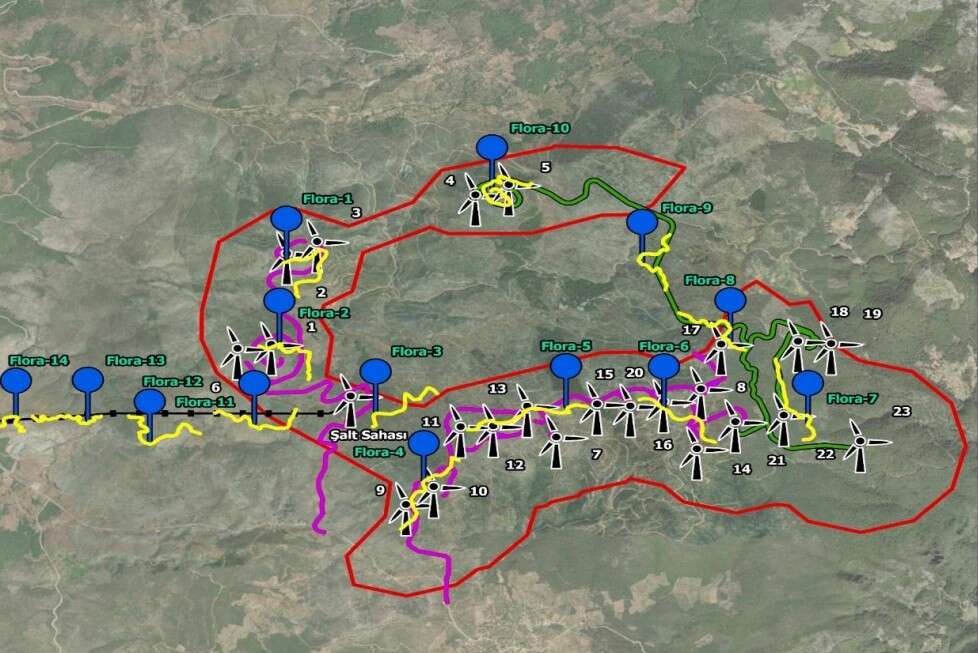

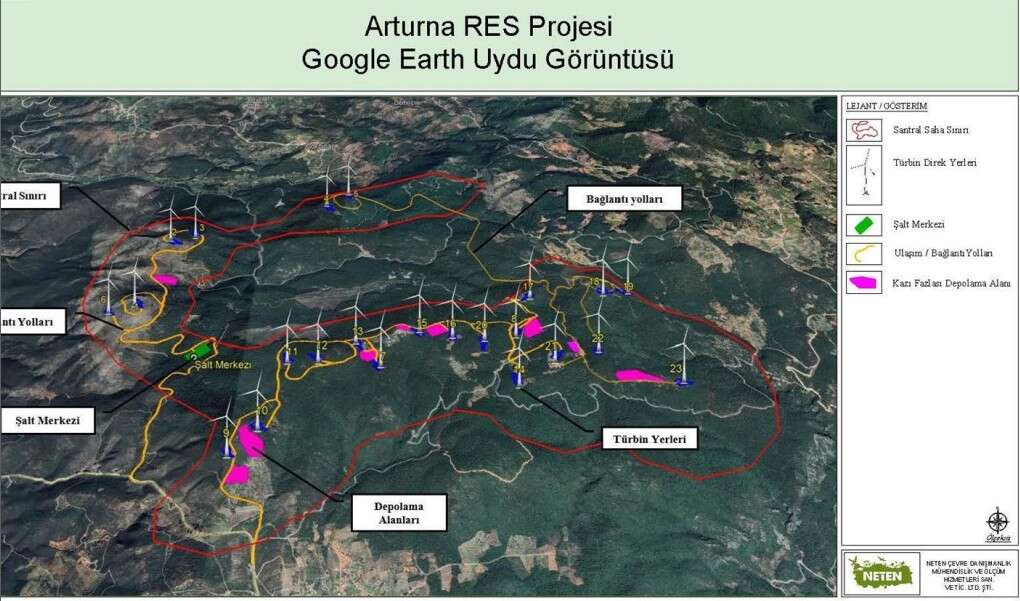

23 Rüzgar Türbini Planlanıyor
Proje kapsamında her biri 3,0 MWe / 4,2 MWm gücünde toplam 23 adet rüzgâr türbini kurulması planlanıyor. Toplam kurulu güç 96,6 MWm olarak belirlenirken elektriksel kurulu gücün 69 MWe’den 90,4 MWe’ye çıkarılması öngörülüyor. Mekanik kurulu güçte değişiklik yapılmazken yalnızca elektriksel kapasitede 21,4 MWe artış planlanıyor. Santralin yıllık elektrik üretim miktarının yaklaşık 296 milyon 378 bin 460 kWh olması hedefleniyor. Bu miktarın bölgesel elektrik talebinin karşılanmasına katkı sağlaması bekleniyor.
Proje sahası, Yenilenebilir Enerji Kaynak Alanları (YEKA) Yönetmeliği kapsamındaki RES-2 aday sahaları arasında yer alıyor. EN 2 Rüzgâr Enerjisi Yatırım A.Ş., Enerji ve Tabii Kaynaklar Bakanlığı tarafından düzenlenen YEKA-RES-2 yarışmasını 30 Mayıs 2019 tarihinde kazanarak Muğla bağlantı bölgesi için toplam 250 MWe kapasite hakkı elde etmişti. Bu kapsamda gerekli sözleşmeler imzalanmış, ardından proje için teknik ve idari süreçler başlatılmıştı. Enerji Piyasası Düzenleme Kurulu da 18 Kasım 2021 tarihli ve 10561-13 sayılı kararıyla projeye önlisans verilmesini uygun bulmuştu.
Nihai ÇED Raporu’nda başlangıçta 81 metre kule yüksekliğinde planlanan türbinlerin, teknik ve verimlilik değerlendirmeleri sonucunda 111 metre kule yüksekliğinde kurulmasının planlandığı açıklandı. Ayrıca T6, T11 ve T19 numaralı türbinlerin koordinatlarında değişiklik yapılması öngörülüyor. Bakanlık tarafından yapılan incelemede bu değişikliklerin mevcut ÇED Olumlu kararının kapsamına uygun olduğu yönünde görüş verildi.

Proje kapsamında inşaat aşamasında patlatma işlemleri yapılması planlanıyor. İlk planlamada yılda 12 ay boyunca ayda 12 patlatma yapılması öngörülürken, teknik değerlendirmeler sonucunda patlatmaların yılda 8 ay boyunca ayda 18 kez yapılmasının daha uygun olacağı belirlendi. Bu düzenleme ile toplam patlatma sayısı yıllık 144 olarak sabit tutulacak. Yetkili kurumlar, bir patlatmada kullanılacak patlayıcı miktarının artırılmaması ve ÇED raporunda belirtilen parametrelerin değiştirilmemesi şartıyla yeni patlatma programına uygunluk verdi.
Projenin hayata geçirilebilmesi için yapı ruhsatı, tarım dışı kullanım izni, orman ön izinleri, sondaj kesin izinleri ve imar planı değişiklikleri gibi gerekli resmi izinlerin alındığı bildirildi. Bu izinlerin tamamlanmasının ardından sahada fiilen çalışmalara başlandığı; ulaşım yollarının açılması, türbin temel kazıları ve altyapı hazırlıkları gibi işlemlerin sürdüğü belirtildi. Şu ana kadar 5 türbinin kurulum aşamasına hazır hale getirildiği, ancak mahkeme kararı nedeniyle çalışmaların geçici olarak durdurulduğu ve projenin tamamen devreye alınmasının yaklaşık 9 ay süreceğinin öngörüldüğü ifade edildi.

Proje Maliyeti Yaklaşık 900 Milyon
Projenin toplam yatırım bedeli, Enerji Piyasası Düzenleme Kurulu’nun kaynak bazındaki yatırım tutarları tablosunda rüzgâr enerjisi için belirlenen megavat başına 9 milyon 300 bin TL değeri esas alınarak hesaplandı. Buna göre toplam yatırım maliyetinin yaklaşık 898 milyon 380 bin TL olacağı bildirildi. Finansmanın bir bölümünün şirket öz kaynaklarından, kalan kısmının ise kredi yoluyla sağlanması planlanıyor.
Çevre düzeni planı açısından yapılan değerlendirmeye göre proje alanının büyük bölümü Aydın-Muğla-Denizli Planlama Bölgesi 1/100.000 ölçekli Çevre Düzeni Planı’nda “orman alanı” olarak tanımlanan bölgede kalıyor. T14 numaralı türbin noktası çamlık ve çalılık alan niteliğinde, T16 ve T21 numaralı türbin noktaları ise tarım alanı vasfında bulunuyor. Proje alanına en yakın korunan alanın yaklaşık 13 kilometre mesafedeki Güvercinlik Tabiat Parkı olduğu belirtilirken, Sırtlandağı Halepçamı Tabiat Koruma Alanı’nın 14 kilometre, Metruk Tuzlası’nın ise yaklaşık 16 kilometre uzaklıkta bulunduğu kaydedildi.
İnşaat süresinin yaklaşık 24 ay sürmesi planlanan projede bu aşamada 200 kişinin istihdam edilmesi, işletme döneminde ise 10 personelin görev yapması öngörülüyor. Projenin ekonomik ömrü 49 yıl olarak hesaplandı. Yetkililer, askıya çıkarılan ÇED raporuna yapılacak başvuru ve itirazların karar sürecinde dikkate alınacağını vurgulayarak kamuoyunun sürece aktif katılım göstermesinin önemine dikkat çekti.
