Muğla’da 54 MW’lık Lodos RES Projesi: 9 Rüzgar Türbini İçin ÇED Süreci Revize Edildi
13
Projede 9 rüzgar türbini kurulması ve toplam 54 MWm/49,5 MWe kurulu güçle yıllık 173 milyon 250 bin kilovatsaat elektrik üretilmesi planlanıyor.
Muğla’da yenilenebilir enerji yatırımları kapsamında planlanan Lodos Rüzgar Enerji Santrali (RES) projesinin ÇED sürecinde önemli değişiklikler yapıldı. Projenin geçmişten bugüne farklı bölgelerde planlandığı, ancak çeşitli nedenlerle önceki başvuruların sonlandırıldığı belirtildi.
Lodos Yenilenebilir Enerji ve Elektrik Üretim A.Ş. tarafından hazırlanan Nihai ÇED Raporu’na göre proje, son yapılan düzenlemelerle birlikte Muğla’nın Yatağan, Kavaklıdere ve Menteşe ilçeleri sınırları içerisinde uygulanacak şekilde revize edildi.
MUĞLA’DAKİ PROJENİN GEÇMİŞİ BODRUM’DA BAŞLADI
Lodos RES projesi için ilk başvuru 3 Şubat 2020 tarihinde e-ÇED sistemi üzerinden gerçekleştirildi. İlk planlamada projenin Muğla’nın Bodrum ilçesi Çiftlikköy Mevkii’nde kurulması öngörüldü.
İlk proje kapsamında 49,5 MWm/49,5 MWe kurulu güce sahip bir santral kurulması planlanırken, türbin koordinatlarının Muğla Büyükşehir Belediyesi’nin belirlediği “RES Yapılabilir Alan” sınırları içerisinde kalmaması ve bazı türbinlerin turizm bölgesi sınırlarına girmesi nedeniyle proje süreci sonlandırıldı.
Böylece Lodos RES’in Bodrum’daki ilk planlaması hayata geçirilemedi.
PROJE BU KEZ MİLAS’A REVİZE EDİLDİ
Bodrum’daki sürecin sona ermesinin ardından proje sahası Muğla’nın Milas ilçesine kaydırıldı.
Yeni planlamada proje alanının Kabaağaç ve Yoğunoluk mevkilerinde, Sandal ve Kartal Dağı çevresinde bulunması öngörüldü.
Bu kapsamda Enerji Piyasası Düzenleme Kurumu’na başvuru yapılırken, projenin önlisans koordinatlarında 29 Eylül 2022 tarihinde değişikliğe gidildi.
Yeni planlamaya ilişkin ÇED başvurusu ise 24 Kasım 2022 tarihinde e-ÇED sistemi üzerinden gerçekleştirildi.
Ancak bu kez proje, hava seyrüsefer güvenliği açısından yapılan değerlendirmelerde sorunla karşılaştı.
23
RADAR SİSTEMİ NEDENİYLE İKİNCİ SÜREÇ DE SONLANDIRILDI
Proje için TÜBİTAK Radar Performans ve İz Analiz Merkezi tarafından hazırlanan teknik etkileşim analizinde, planlanan türbinlerin Milas Küçüksungurtepe PSR sisteminin performansını olumsuz etkileyebileceği değerlendirildi.
Raporda, türbinlerin hava seyrüsefer emniyeti açısından gerekli kriterleri ihlal edebileceği belirtildi.
Bu değerlendirmelerin ardından Milas’taki proje süreci de iptal edildi.
Lodos RES için üçüncü aşamada ise proje sahası yeniden ele alındı ve Yatağan, Kavaklıdere ve Menteşe ilçelerini kapsayan yeni bir planlama oluşturuldu.
10 TÜRBİNDEN 9 TÜRBİNE DÜŞÜRÜLDÜ

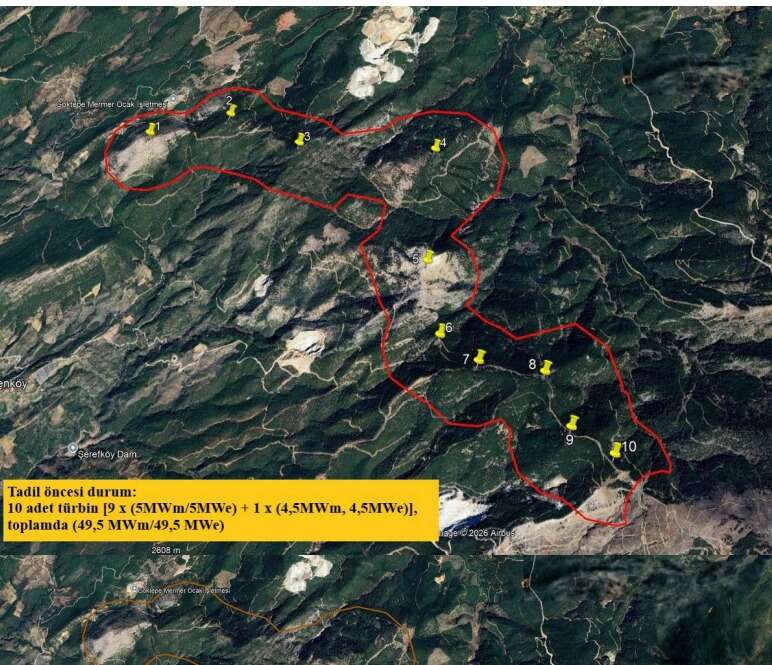

Mevcut ÇED sürecinin başlangıcında 10 türbin kurulması ve toplam 49,5 MWm/49,5 MWe kurulu güce ulaşılması planlandı.
Ancak süreç içerisinde şirket tarafından yeni bir tadil talebinde bulunuldu.
Bu kapsamda projenin Yatağan, Kavaklıdere ve Menteşe ilçeleri sınırlarında kalacak şekilde revize edilmesi ve 10 türbinlik projenin 9 türbinli yeni bir yapıya dönüştürülmesi istendi.
Aynı zamanda mekanik kapasitede artış yapılması planlandı.
Enerji Piyasası Düzenleme Kurumu’nun 20 Ocak 2025 tarihli yazısıyla söz konusu tadil talebi uygun bulundu.
Ardından Çevre, Şehircilik ve İklim Değişikliği Bakanlığı’na başvurularak ÇED sürecinin revize edilen proje üzerinden devam ettirilmesi için kurum görüşü alındı.
54 MW MEKANİK, 49,5 MW ELEKTRİKSEL KAPASİTE
Revize edilen Lodos RES projesinde 9 adet rüzgar türbini kurulması planlanıyor.
Her bir türbinin mekanik kapasitesinin 6 MWm, elektriksel kapasitesinin ise 5,5 MWe olması öngörülüyor.
Buna göre projenin toplam mekanik kapasitesi 54 MWm, elektriksel kurulu gücü ise 49,5 MWe olacak.
ÇED raporunda tesisin yıllık azami elektrik üretiminin 173 milyon 250 bin kilovatsaat seviyesinde olması öngörülüyor.
Projenin ekonomik işletme ömrü ise 49 yıl olarak hesaplanıyor.
33
TÜRBİNLER MEVCUT ORMAN YOLUNA GÖRE YERLEŞTİRİLECEK
ÇED raporunda proje kapsamında yapılan değişikliklerden birinin de türbinlerin arazi üzerindeki yerleşimi olduğu belirtiliyor.

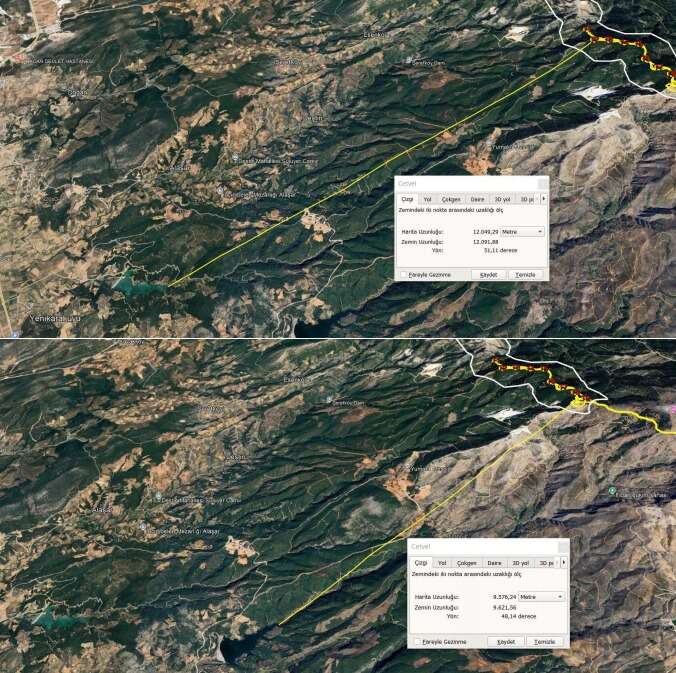

Revizyon sonrasında türbinlerin, lisans alanının yaklaşık ortasından geçen ve alanı doğu-batı yönünde ikiye bölen bir hat üzerinde konumlandırılması planlandı.
Türbinlerin yalnızca lisans alanının güney ve güneydoğu bölümünde yer alacağı belirtildi.
Ayrıca tüm türbinlerin mevcut orman yolu güzergahı boyunca sıralanmasının planlandığı ifade edildi.
Bu değişiklikle birlikte yeni yol açılmasına gerek kalmaması hedefleniyor.
YENİ YOL AÇILMAMASI HEDEFLENİYOR
Proje kapsamında mevcut yol güzergahlarının kullanılmasıyla yeni servis yollarının oluşturulmasına duyulan ihtiyacın azaltılması amaçlanıyor.
ÇED raporunda bu düzenlemenin özellikle hafriyat miktarının azaltılması ve doğal çevre üzerindeki etkinin mümkün olduğunca düşük tutulması açısından önemli olduğu ifade ediliyor.
Türbinlerin mevcut yol güzergahına kaydırılmasıyla birlikte yapılacak arazi çalışmalarının daha sınırlı bir alanda gerçekleştirilmesi hedefleniyor.
TÜRBİN BAŞINA 1.875 METREKÜP KAZI
Lodos RES’in inşaat aşamasında her bir rüzgar türbini için yaklaşık 1.875 metreküp kazı yapılması öngörülüyor.
Türbinlerin tek tek kurulacak olması nedeniyle hafriyat miktarı türbin bazında hesaplanıyor.
Bunun yanında servis yolları, türbinler arasındaki enerji iletim hatları ve şalt merkezi çalışmaları sırasında da hafriyat oluşması bekleniyor.
ÇED raporuna göre türbin temellerinin oluşturulması sırasında ortaya çıkacak toprağın önemli bölümünün proje içerisinde yeniden değerlendirilmesi planlanıyor.
HAFRİYATIN ÇEVREYE DÖKÜLMESİNE İZİN VERİLMEYECEK
Türbin temellerinin hazırlanmasının ardından demir donatı ve beton uygulamasının yapılması, temel çevresinde kalan boşlukların ise uygun malzemeyle doldurulması planlanıyor.
Ortaya çıkan toprağın bir bölümünün yeniden dolgu amacıyla kullanılması öngörülüyor.
Geriye kalan uygun malzemenin ise rekreasyon ve peyzaj çalışmalarında değerlendirilmesi planlanıyor.
ÇED raporunda orman alanlarına veya çevreye hafriyat artığı dökülmeyeceği özellikle belirtiliyor.
Dolgu ve servis yollarında kullanılamayacak fazla hafriyat bulunması halinde ise ilgili mevzuata uygun şekilde bertaraf edilmesi planlanıyor.
İNŞAATTA 70 KİŞİ ÇALIŞACAK
Lodos RES projesinin inşaat aşamasında yaklaşık 70 personelin görev yapması planlanıyor.
Çalışanların önemli bölümünün yakın yerleşim alanlarından seçilmesi öngörülüyor.
İnşaat süresince çalışanların ihtiyaçlarının karşılanması amacıyla proje alanında prefabrik konteyner kurulması planlanıyor.
Yaklaşık 250 metrekarelik alanda oluşturulması planlanan konteynerlerin inşaat çalışmalarının tamamlanmasının ardından kaldırılması öngörülüyor.
Şantiye alanının kesin konumunun ise inşaat çalışmalarına başlanmadan önce belirleneceği bildiriliyor.
İŞLETMEDE 14 PERSONEL GÖREV YAPACAK
Santralin işletmeye geçmesinin ardından personel sayısının önemli ölçüde azalması planlanıyor.
İşletme döneminde teknik personel ve bekçi olmak üzere toplam 14 kişinin çalıştırılması öngörülüyor.
Projenin ekonomik işletme ömrünün 49 yıl olarak planlanması nedeniyle santralin uzun yıllar boyunca elektrik üretmesi hedefleniyor.
İNŞAAT DÖNEMİNDE GÜNLÜK 21 METREKÜP SU KULLANILACAK
Projenin inşaat aşamasında çalışanların içme ve kullanma suyu ihtiyacının yanı sıra toz oluşumunu önlemek amacıyla da su kullanılacak.
70 kişinin çalışacağı inşaat döneminde günlük yaklaşık 21 metreküp su tüketimi öngörülüyor.
İşletme döneminde ise 14 personel için günlük yaklaşık 4,2 metreküp su kullanılması planlanıyor.
İçme suyunun damacanalarla temin edilmesi, kullanma suyunun ise bölgede faaliyet gösteren su firmalarından ücret karşılığında tankerlerle proje alanına getirilmesi planlanıyor.
Santralin elektrik üretim sürecinde su kullanılmayacağı belirtiliyor.
ATIK SULAR TOPLANARAK BERTARAF EDİLECEK
Proje kapsamında çalışanlardan kaynaklanacak evsel nitelikli atık suların mobil tank, seyyar tuvalet ve benzeri sistemlerde toplanması planlanıyor.
Toplanan atık suların belirli aralıklarla belediye veya özel sektör tarafından işletilen vidanjörlerle çekilmesi öngörülüyor.
Atık suların ilgili mevzuata uygun şekilde bertaraf edileceği ve yapılan işlemlere ilişkin belgelerin saklanacağı belirtiliyor.
ÇED olumlu kararının alınmasının ardından konuya ilişkin MUSKİ’den de görüş alınması planlanıyor.
PROJE ORMAN ALANINDA KALACAK
Lodos RES projesinin ÇED alanının Aydın-Muğla-Denizli Planlama Bölgesi 1/100.000 ölçekli Çevre Düzeni Planı’nda orman alanı kullanımında kaldığı belirtiliyor.
Proje kapsamında alanın mevcut kullanım durumu ve çevresel özelliklerine ilişkin çeşitli harita ve analizlerin ÇED raporuna eklendiği ifade ediliyor.
Proje alanına ilişkin yerbulduru, topografya, uydu görüntüsü, arazi fotoğrafları, jeoloji, deprem, korunan alanlar ve arazi varlığı haritalarının da rapor kapsamında sunulduğu bildiriliyor.
ÖZEL KORUMA ALANI BULUNMADIĞI BELİRTİLİYOR
ÇED raporunda proje sahası içerisinde kültür ve turizm koruma ve gelişim bölgesi, özel çevre koruma bölgesi, milli park, tabiat parkı ve tabiatı koruma alanı gibi özel kanunlara tabi alanların bulunmadığı ifade ediliyor.
Projenin yeni planlamasıyla birlikte türbinlerin, santral alanının ve şalt merkezinin lisans alanı içerisinde kalması esas alınıyor.
ELEKTRİK İLETİMİ İÇİN HATLAR KULLANILACAK
Lodos RES’te üretilecek elektrik enerjisinin iletim sistemine aktarılması için 154 kV seviyesinde elektrik iletim hatlarının kullanılması planlanıyor.
ÇED raporunda elektriğin Kemer HES TM-Gökzirve RES EİH’ye bağlantı ve Muğla Çimento TM’ye bağlantı yoluyla iletilmesinin planlandığı belirtiliyor.
Bu kapsamda proje yalnızca türbinlerin kurulmasından ibaret olmayacak; üretilen elektriğin mevcut enerji sistemine aktarılması için gerekli bağlantı çalışmalarını da içerecek.
MUĞLA’DA YENİLENEBİLİR ENERJİ YATIRIMI
Lodos RES projesinin hayata geçirilmesi halinde Muğla’nın Yatağan, Kavaklıdere ve Menteşe ilçelerinin kesiştiği bölgede 9 rüzgar türbini elektrik üretimine başlayacak.
Proje, ilk olarak Bodrum’da başlayan, daha sonra Milas’a revize edilen ve farklı nedenlerle sonlandırılan süreçlerin ardından üçüncü bir planlama ile Yatağan, Kavaklıdere ve Menteşe bölgesine taşınmış olacak.
Revize edilen proje kapsamında türbin sayısı 10’dan 9’a düşürülürken, mekanik kapasitenin 54 MWm seviyesine çıkarılması planlandı.
ÇED raporunda mevcut yol güzergahlarının kullanılması, hafriyatın mümkün olduğunca proje içerisinde değerlendirilmesi, atık suların kontrollü şekilde bertaraf edilmesi ve inşaat sonrasında geçici yapıların kaldırılması gibi çevresel önlemlerin alınmasının planlandığı bildiriliyor.
Lodos RES’in işletmeye alınmasıyla yılda azami 173 milyon 250 bin kilovatsaat elektrik üretilmesi ve tesisin yaklaşık 49 yıl ekonomik işletme ömrü boyunca elektrik üretimine devam etmesi öngörülüyor.
Projenin bundan sonraki sürecinde ÇED kapsamında yürütülecek değerlendirmeler ve ilgili kurumların görüşleri doğrultusunda çalışmaların ilerlemesi bekleniyor.
