Muğla’da 781,2 Milyon TL’lik Gaia RES Projesi: 20 Türbin ve 84 MWm Kurulu Güç
18

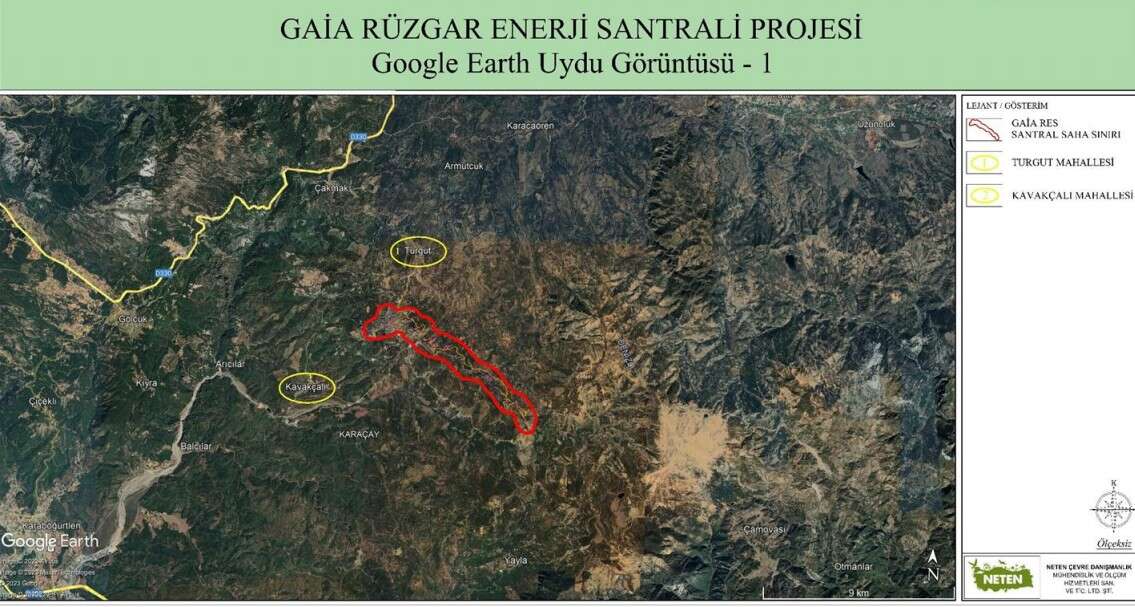

Muğla’nın Köyceğiz ve Ula ilçeleri, Turgut ve Kavakçalı mahalleleri sınırları içerisinde Enerjisa Enerji Üretim A.Ş. tarafından yapılması ve işletilmesi planlanan Gaia Rüzgâr Enerji Santrali (20 Adet Türbin – 84 MWm / 61 MWe) projesiyle ilgili ÇED sürecinde yeni aşamaya geçildi.
Proje kapsamında hazırlanan ÇED Raporu, ÇED Yönetmeliği’nin 11. maddesi kapsamında Çevre, Şehircilik ve İklim Değişikliği Bakanlığı’na sunuldu. Projeyle ilgili İnceleme ve Değerlendirme Komisyonu (İDK) toplantısının 27 Ağustos 2026 tarihinde gerçekleştirilmesi planlanıyor.
28
781,2 Milyon TL’lik yatırım
Gaia RES projesinin yatırım bedeli 781 milyon 200 bin TL olarak hesaplandı.
Proje maliyeti hesaplamasında Enerji Piyasası Düzenleme Kurulu’nun 27.10.2022 tarih ve 11328 sayılı kararı doğrultusunda, rüzgâr enerjisi için belirlenen 9 milyon 300 bin TL/MWm kaynak bazındaki toplam birim yatırım tutarı esas alındı.
Toplam yatırım tutarının bir bölümünün öz sermaye, kalan bölümünün ise kredi kullanılarak finanse edilmesi planlanıyor.
38
Gaia RES’te 20 türbin kurulacak
Proje kapsamında toplam 20 adet rüzgâr türbini kurulması planlanıyor.
Türbinlerin 19 adedi 4,2 MWm/3,0 MWe, 1 adedi ise 4,2 MWm/4,0 MWe gücünde olacak.
Böylece santralin toplam tesis kurulu gücü 84 MWm/61 MWe olacak. Projenin öngörülen yıllık elektrik enerjisi üretim miktarı ise 257 milyon 720 bin 400 kWh/yıl olarak hesaplandı.
48
YEKA-RES-2 kapsamında hayata geçirilecek
Gaia RES projesi, Enerji ve Tabii Kaynaklar Bakanlığı tarafından gerçekleştirilen YEKA-RES-2 Yarışması kapsamında Muğla Bağlantı Bölgesi için tahsis edilen kapasite içerisinde yer alıyor.
Enerjisa Enerji Üretim A.Ş., 30 Mayıs 2019 tarihinde Muğla Bağlantı Bölgesi için düzenlenen yarışmayı en düşük teklif sahibi olarak kazanırken, şirket toplam 250 MWe bağlantı hakkı elde etti.
Proje alanı, Yenilenebilir Enerji Kaynak Alanları (YEKA) Yönetmeliği kapsamında YEKA RES-2 aday sahaları arasında bulunuyor.
58
2024 yılında ÇED Olumlu kararı verilmişti
Gaia RES projesiyle ilgili daha önce hazırlanan ÇED Raporu kapsamında Çevre, Şehircilik ve İklim Değişikliği Bakanlığı tarafından 5 Haziran 2024 tarihinde, 7724 karar numarasıyla ÇED Olumlu Kararı verilmişti.
ÇED Olumlu Kararı sonrasında proje kapsamında yapı ruhsatları, orman izni, imar planı onayı, itfaiye uygunluk raporları, kati proje onayı ve mülkiyete ilişkin izinlerin alındığı belirtildi.
ÇED Olumlu Kararı'nın EN2 Rüzgar Enerji Yatırım A.Ş. adına düzenlenmesinin ardından şirketin Enerjisa Enerji Üretim A.Ş. ile birleşmesi nedeniyle kararın Enerjisa Enerji Üretim A.Ş. adına da geçerli olduğuna ilişkin gerekli işlemlerin gerçekleştirildiği ifade edildi.
68

Sahada çalışmalar başladı
ÇED Olumlu Kararı sonrasında proje alanında inşaat çalışmalarına başlandığı belirtildi.
Bu kapsamda ulaşım yollarının açılması ve türbin temel kazıları gibi çalışmalar gerçekleştirilirken, 20 türbinin mekanik kurulumlarının tamamlandığı bildirildi.
Ancak proje sahasında yürütülen çalışmaların mahkeme kararı nedeniyle durdurulduğu ve santralin tamamen faaliyete geçmesi için yaklaşık 2 aylık bir termin öngörüldüğü belirtildi.
78
Projenin ekonomik ömrü 49 yıl
Gaia Rüzgâr Enerji Santrali'nin ekonomik ömrünün 49 yıl olarak öngörüldüğü bildirildi.
Projenin devreye alınmasıyla yılda yaklaşık 257,7 milyon kWh elektrik enerjisi üretilmesi hedefleniyor.
88
İDK toplantısı 27 Ağustos’ta
Gaia RES projesiyle ilgili hazırlanan ÇED Raporu Bakanlığa sunulurken, projenin inceleme ve değerlendirme süreci de başladı.
Proje kapsamında İDK toplantısı 27 Ağustos 2026 tarihinde gerçekleştirilecek. Bakanlığa sunulan ÇED Raporu, ÇED duyuruları üzerinden kamuoyunun erişimine açıldı.
Muğla Ula ve Köyceğiz’de planlanan Gaia RES projesi; 20 türbin, 84 MWm/61 MWe kurulu güç, yıllık 257 milyon 720 bin 400 kWh elektrik üretim hedefi ve 781,2 milyon TL yatırım bedeliyle bölgedeki önemli yenilenebilir enerji yatırımlarından biri olarak öne çıkıyor.
